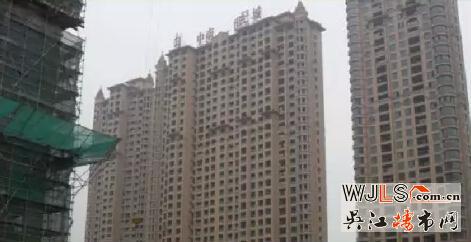

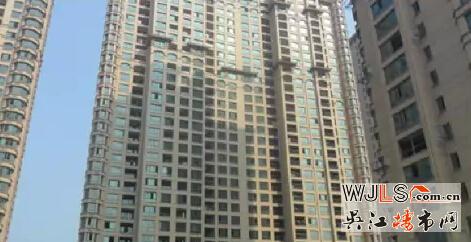

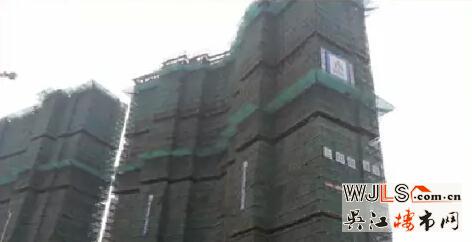

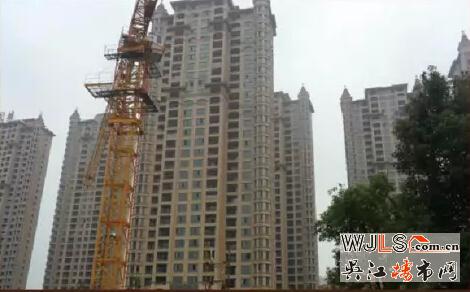

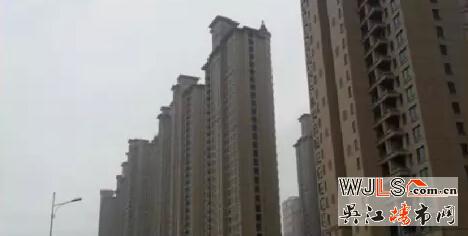

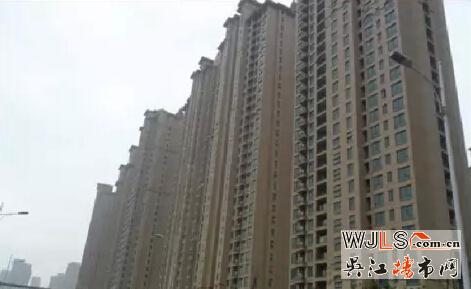

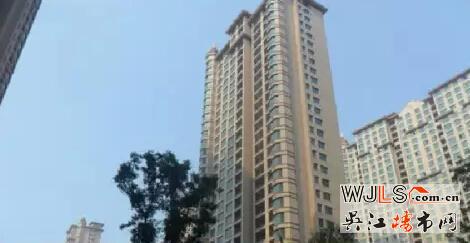

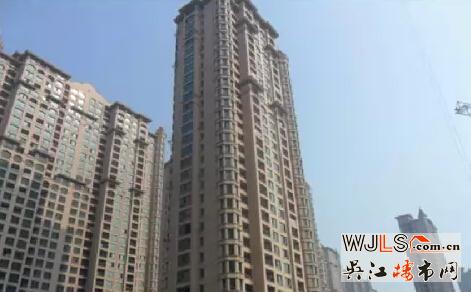

位于吳江中山南路與長板路交叉口的中南世紀城樓盤正在如火如荼的建造中,今天小編又給大家?guī)砹俗钚碌臉潜P工程進度播報。
68幢,室內精裝收尾,排水驗收資料整理完成,消防驗收完成,規劃驗收未開始。
72幢,室內精裝收尾,油漆作業完成,地板安裝完成,踢腳線安裝完成90%,木飾面安裝安裝95%,內門安裝80%,櫥柜安裝60%,淋浴房安裝完成40%,潔具五金安裝40%,排水驗收資料整理完成,消防驗收完成,規劃驗收未開始。
73幢,室內精裝收尾,油漆作業基本結束,地板安裝完成,踢腳線安裝完成90%,木飾面安裝完成,內門安裝,櫥柜安裝90%,淋浴房安裝60%,潔具安裝50%,排水驗收資料整理完成,消防驗收完成,規劃驗收未開始。
75幢,土建收尾,室內精裝:油漆作業完成,吊頂封板完成,石材門套完成,濕作業完成,墻面木飾面基層完成,排水驗收資料整理完成,消防驗收完成,規劃驗收未開始。
81幢,土建:砂巖施工完成,涂料線條修補完成,進戶門進場施工;裝修:公區墻地磚完成至3層,廚衛間地磚完成至4層,室內吊頂龍骨及空調安裝完成,櫥柜木門木飾面單位已定,已下單生產。
82幢,土建:砂巖完成,涂料線條修補完成,進戶門進場施工;裝修:公區墻地磚完成至3層,廚衛間地磚完成至4層,客廳地磚完成至3層,室內吊頂龍骨及空調安裝完成,櫥柜木門木飾面單位已定,已下單生產。
83幢,土建:砂巖進場施工除門頭外,欄桿及防火門框安裝完成;室內精裝:吊頂龍骨完成,客廳地磚完成至3層,公區墻地磚完成至2層,廚房間墻磚完成至3層。
79幢,土建:砂巖門頭施工完成,欄桿及防火門安裝完成;室內精裝:公區墻地磚完成至6層,陽臺地磚完成至7層。
85幢,內粉完,外粉完成,保溫完成,涂料完成至3層,EPS線條、涂料、防火門、欄桿隨落架施工至6層,砂巖角鋼施工完成,石材完成20%;室內精裝:樣板層完成,土建移交至5層,墻地磚完成至30層,吊頂龍骨完成至28層。
80幢,土建內粉完成,窗框完成,涂料施工完成,6-11層外架拆除完成,1-6層落地架搭設基本完成,防火門門框開始安裝,欄桿完成,砂巖角鋼施工完成,石材施工完成;精裝:樣板層施工完成,精裝修材料大面積進場。
86幢,內粉開始至6層,保溫完成,窗框安裝完成,EPS線條、涂料、防火門、欄桿、與外架拆除同步,砂巖角鋼施工完成,石材施工90%,1-6層搭架完成;精裝:樣板層施工完成,精裝修材料大面積進場。
78幢,西單元26層頂板鋼筋綁扎,東單元27層墻柱鋼筋綁扎完成。
77幢,東單元24層頂板混凝土澆筑,中單元24層頂板支撐,西單元24層頂板支撐。 |
